Bild der Baustelle des Kraftwerk Chapfensee-Plons
Bild der Baustelle des Kraftwerk Chapfensee-Plons

Ort:
Mels

Bauherrschaft:
Elektrizitäts- und Wasserwerk der Gemeinde Mels

Bausumme:
CHF 1.8 Mio.

Bauzeit:
10/2017 – 05/2018

Zurück zu Projekte

Kraftwerk Chapfensee-Plons

Im Rahmen des Projekts Sanierung und Erweiterung Kraftwerk Chapfensee-Plons war die STRABAG mit dem Bau der neuen Druckleitung beauftragt.

Der Auftrag umfasste den Rückbau der bestehenden Stahldruckleitung (DN 500-DN 600) ausserhalb des Stollens auf einer Länge von 1305 m sowie sämtliche Tiefbauarbeiten zur Aufnahme der neuen Druckleitung DN 800.

Kennzahlen

  • Kulturerdarbeiten (ca. 5500 m2)
  • Abbruch bestehende Fixpunkte und Aufständerungen (ca. 200 m3)
  • Rückbau Druckleitung (1305 m in ca. 200 Teilen) und Abtransport zum Zwischenlager

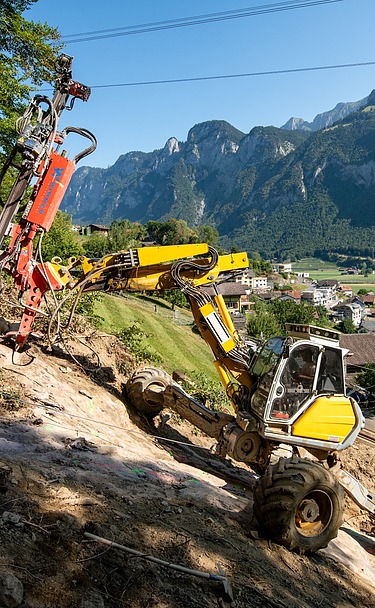

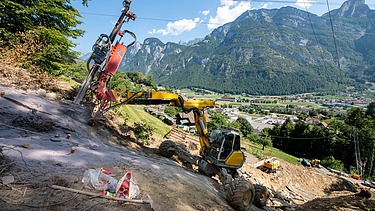

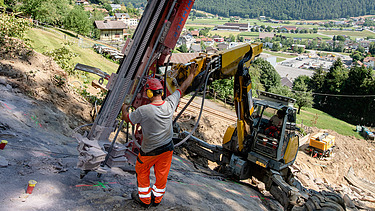

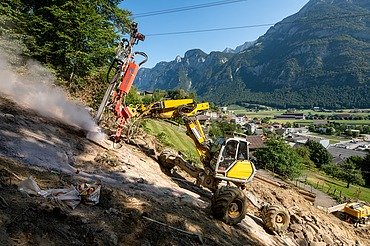

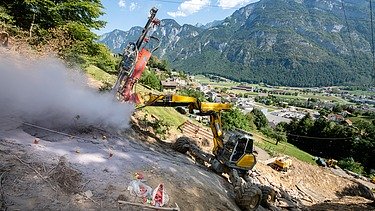

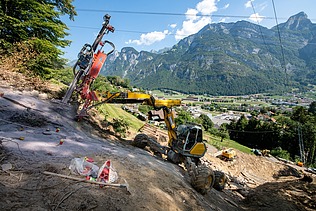

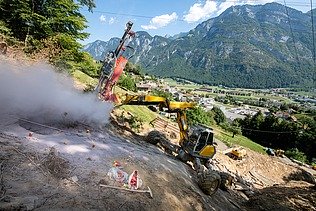

  • Aushub Rohrtrasse (Lockergestein ca. 3500 m3 / Felsaushub 3000 m3) mit zwei Bach- und vier Strassenquerungen
  • Neubau von Kontrollschächten und Fixpunkten in Ortbetonbauweise (ca. 150 m3)
  • Rohrumhüllung mit Einbau von Lehmriegeln im Abstand von 50 m resp. Einbau von Magerbeton bei Neigungen > 40% und Verlegung der Kabelrohranlage (ca. 2600 m)
