![BIM 5D Baustelle in Küsnacht - STRABAG Foto von BIM 5D Baustelle in Küsnacht](/site/strabag-company/get/params_E-377402356_N375x608!/499498/xKuesnacht_BIM_1.png.pagespeed.ic.IwIOFfSg4H.png)
![BIM 5D Baustelle in Küsnacht - STRABAG Foto von BIM 5D Baustelle in Küsnacht](/site/strabag-company/get/params_E7703844_N370x246!/499498/xKuesnacht_BIM_1.png.pagespeed.ic.vzsinaVhe6.png)
Ort:
Küsnacht
Bauherrschaft:
Gemeinde Küsnacht
Werke am Zürichsee WaZ
Bauzeit:
08/2021 – 04/2023
Bausumme:
CHF 1.1 Mio.

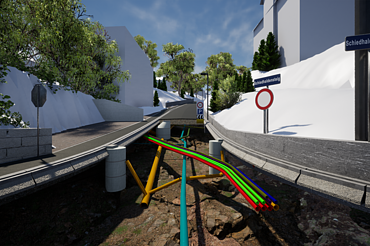

BIM 5D®: Sanierung Schiedhaldensteig (TU-Modell)

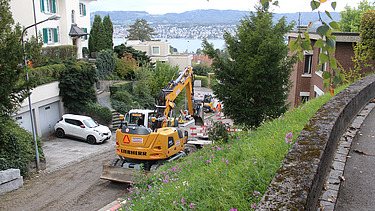

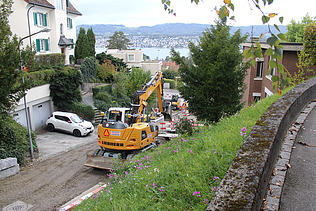

Die Gemeinde Küsnacht (ZH) plant den oberen Teil des Schiedhaldensteigs auf sehr engem und steilem Verkehrsraum zu sanieren und die Kanalisationsleitungen zu ersetzen. Zudem werden gleichzeitig die bestehenden Gas-, Wasser- und Elektroleitungen der Werke am Zürichsee AG erneuert. STRABAG AG hat den Zuschlag für die TU-Submission erhalten und führt Strassenbau-, Werkleitungs- und Kanalisationsarbeiten aus. Der Baustart war Ende August 2021, die Fertigstellung erfolgte im Mai 2022.
Besonderheiten:
- Modellbasierte Planung, Bauleitung und Ausführung (TU-Modell im Infrastrukturbau)- Papierlose Realisierung und Rückführung BIM2Field / Field2BIM (As-built Modell)
- BIM 5D Einsatz in Kalkulation und Ausführung
- Bauzeit: August 2021 bis Mai 2022
BIM Use Cases:
- Digitales Storyboard (Anwohnerinfo)- Cloudbasierte Projektplattform und IFC-Viewer (CDE)

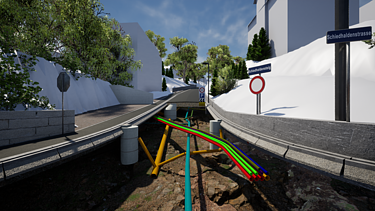

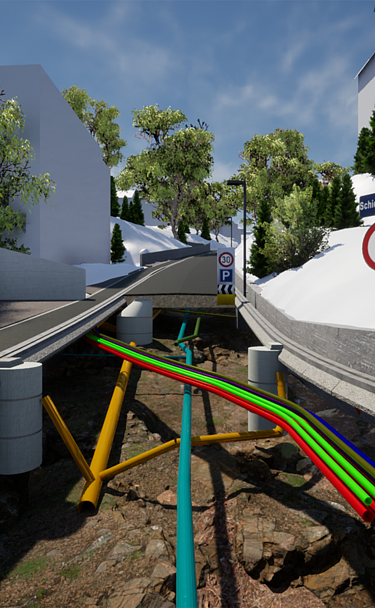

- Modellbasierte Ausführungsplanung und Koordination (BIM-Ausführungsmodell)
- Modellbasierte AVOR und Mengenermittlung (Bauprogramm / Materialbestellung)
- BIM 5D (Soll-Vorgangsmodell verknüpft mit Bauprogramm und Kostendaten)

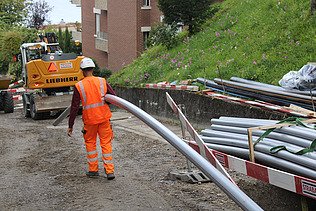

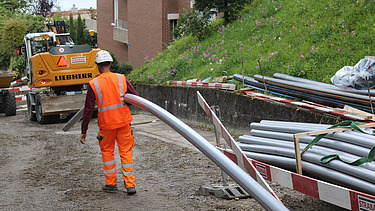

- Modellbasierte Ausführung BIM2Field (Tablets, GNSS, Totalstation, Bagger)

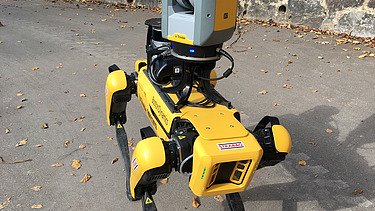

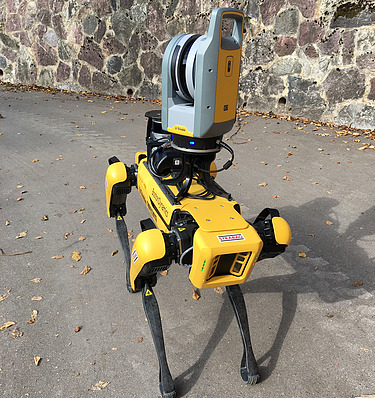

- Modellbasierte Rückführung Field2BIM (GNSS, Totalstation, LIDAR-Scanner, SPOT)
- BIM 4D/5D (Modellbasiertes Controlling und Abrechnung)
- Qualitätssicherung Telematik/Aufzeichnungssystem (Fertiger/Walze/Mobile Mapping/TPA)
- Erstellung As-built Modell (Betrieb und Unterhaltsmanagement)
- GIS-Dashboard (Digitales Baustellenmanagement)
Kennzahlen
- Belagsabbruch: 1'600 m2
- Aushub: 1'500 m3
- Einbau Flüssigboden / PP-Rohre bis DN400 240 m
- Einbau Belag: 500 t
- Diverse Randabschlüsse 750 m
