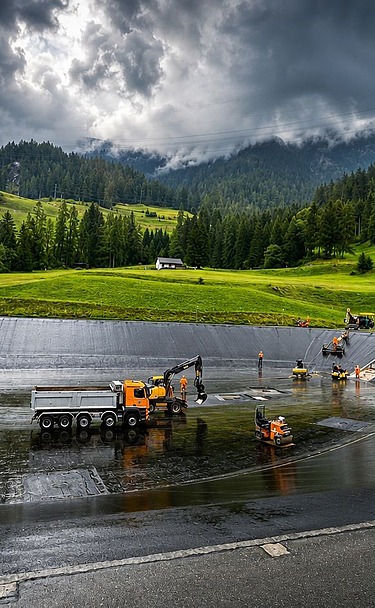

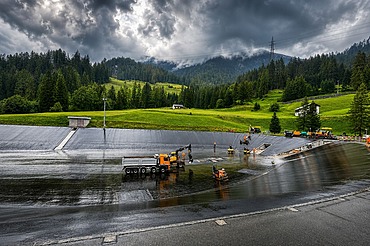

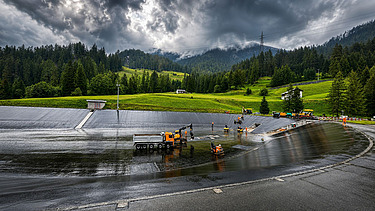

Gesamtperspektive aus grösserer Distanz, mit Baumaschinen im Bildmittelpunkt
Gesamtperspektive aus grösserer Distanz, mit Baumaschinen im Bildmittelpunkt © STRABAG

Ort:
Bergün GB

Bauherrschaft:
Albula-Landwasser Kraftwerke AG

Bauzeit:
06/2026 – 10/2026

Bausumme:
CHF 3.2 Mio.

Bergün Beckeninstandsetzung Ausgleichsbecken Islas

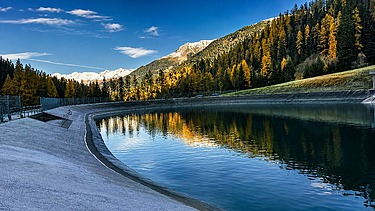

Das Ausgleichsbecken Islas ist Teil der Kraftwerksstufe Bergün-Filisur und dient der Einleitung sowohl des Wassers aus der Albula-Fassung als auch des verarbeiteten Wassers des Kraftwerks Tischbach und leitet dieses als erstes Element der Stufe Filisur dem Druckstollen zu. Die letzten Untersuchungen zeigten eine fortschreitende Verschlechterung der Beckenabdichtung. Aufgrund des Zustandes der Anlage ist eine lokale Instandsetzung nicht mehr zielführend; eine flächige Sanierung ist notwendig, um Undichtigkeiten und Schäden im Untergrund zu vermeiden.

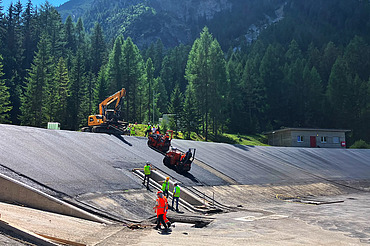

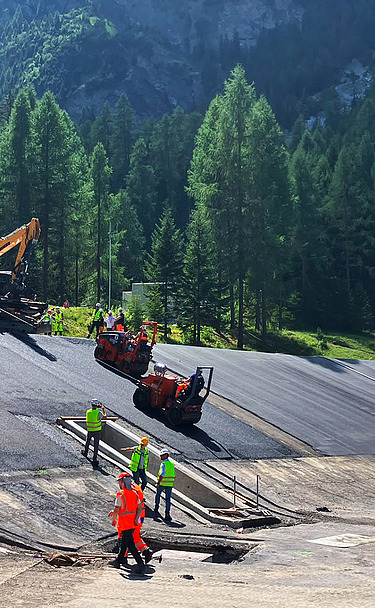

Die Instandsetzungsarbeiten am Ausgleichsbecken erfolgen im Sommerhalbjahr 2026 und beginnen nach der Entleerung des Beckens. Dabei ist der grossflächige Austausch der Abdichtungs- und Binderschichten im Böschungsbereich geplant sowie die Erneuerung der Fugenverbindungen zwischen den Betonbauwerken und der Asphaltabdichtung. Darüber hinaus werden punktuelle und flächige Betoninstandsetzungen an den bestehenden Betonbauwerken durchgeführt. Auch die Schachtabdeckungen der Drainageschächte werden ersetzt, inklusive Abbruch der alten Betonteile und Herstellung eines neuen Anschlusses an die Asphaltabdichtung.

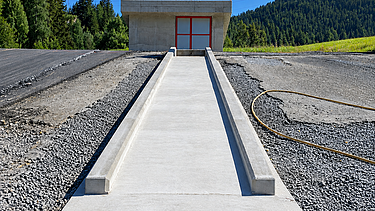

Für die Wasserzuführung aus dem Kraftwerk Tischbach wird eine neue Schussrinne gebaut, während die bestehende Zuleitung zurückgebaut wird. Zusätzlich entstehen Werkleitungskanäle, und der Strassenbelag auf der Dammkrone wird wiederhergestellt. Den Abschluss bildet die Anschüttung des Damms mit überschüssigem Aushubmaterial.

Besonderheiten

  • erschwerte Baustellenlogistik durch lange Bergzufahrt
  • Asphalt- & Fugenarbeiten unter starken Neigungsverhältnissen
  • Landesgrenzen übergreifende Zusammenarbeit

Technische Kennzahlen

  • Abbruch: 1'000m2
  • Fräsarbeiten: 6‘200m2
  • Abdichtungs- & Bindeschicht: 4‘600m²
  • Gussasphalt: 8 t
  • Walzasphalt: 1‘700 t
  • Neigung: 22°
  • Höhenlage: 1370 M.ü.M.
  • Aushubmaterial: 25 m³
  • Schachtabdeckungen: 15 Stk.
