Ort:
Tujetsch
Bauherrschaft:
Gemeindeverwaltung Tujetsch
Bauzeit:
04/2023 – 10/2024
Bausumme:
CHF 607'000
Baumeisterarbeiten Waldweg Uaul Cavorgia
Sorgfältige Ausführung von Erd-, Mauer- und Brückenbauarbeiten für einen sicheren und langlebigen Waldweg.
Im Rahmen des Projekts zur Erstellung eines Waldwegs in Tujetsch wurden zahlreiche Arbeiten ausgeführt, um Funktionalität und Haltbarkeit zu gewährleisten. Zunächst wurden Materialdeponien eingerichtet, bevor der Abtrag und der Aushub für die notwendigen Randverstärkungen erfolgten.
Zur Ableitung von Wasser wurden spezielle Massnahmen getroffen, und Blocksteinmauern sowie eine Tessiner Mauer errichtet. Bestehende Bruchsteinmauern wurden abgebrochen und Mauerkronen angepasst, um die neuen Anforderungen zu erfüllen.

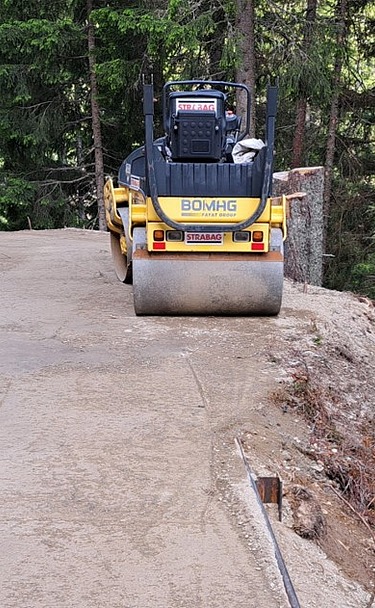

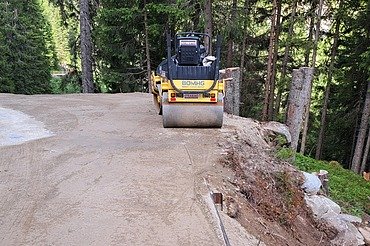

Zur Überquerung von Hindernissen wurden sowohl eine Betonbrücke als auch eine Holzbrücke erstellt. Abschliessend erfolgte die Feinplanie der Strasse, die mit Belag versehen wurde, um eine optimale Nutzung zu ermöglichen. Das Projekt wurde termingerecht und fachgerecht umgesetzt.
Kennzahlen
- Betonabbruch: 70 m³
- Demontage von Stahlträgern: 6 Stück
- Aushub und Abtrag: 785 m³
- Zerkleinern von Felsmaterial: 350 m³
- Erstellen von Blocksteinmauern: 100 t
- Fugenbeton: 30 m³
- Erstellen von Bruchsteinmauern: 25 m²
- Aufschütten von Dämmen und Deponien: 710 m³
- Transporte: 1'600 m³
- Erstellen von Pflästerungen: 15 m²
- Liefern und Einbau von UG 0/45: 280 m³
- Aushub von U-Gräben und U-Gruben: 265 m³
- Transporte innerhalb der Baustellle: 650 m³
- Liefern und Einbringen von Ableitungsrohren und Durchlässen: 104 m
- Liefern und Verlegen von Halbschalen: 30 m
- Strassenabläufe mit Abdeckung: 6 Stück
- Unterlags-und Hüllbeton: 35 m³
- Ein-und Auslauf-Mauerwerke: 26 m³
- nach LS; Instandstellung einer Holzbrücke: Länge 11 m
- Erstellen einer verankerten Betonmauer, verkleidet mit Gemischtmauerwerk: 28 m²
- Betonbrücke mit Widerlagern und Flügelmauern sowie Kordonerhöhung
- Schalungen: 613 m²
- Bewehrung: 30.5 t
- Spannstahl: 64 m
- Beton: 217 m³
