Ein sicheres Zuhause – innovativ, nachhaltig, aus Holz
Im Juli 2024 ergab sich durch die Erhöhung der kantonalen Asylquote von 1.3 % auf 1.6 % ein Bedarf von rund 130 zusätzlichen Unterbringungsplätzen. Bestehende gemeindeeigene Liegenschaften reichten nicht aus und um jährlich hohe Mietkosten für zusätzliche Unterkünfte zu vermeiden, entschied sich der Gemeinderat für einen Neubau auf eigenem Land. Eine Standortevaluation zeigte, dass einzig der Standort Reckenwinkel kurzfristig realisierbar war.
Projektübersicht
- Gebäude: 2 Neubauten
- Kapazität: 76 Personen
- Nutzung: Notwohnungen für Familien und Einzelpersonen
- Bauweise: Holzelementbau
- Geplante Lebensdauer: mindestens 20 Jahre
- Rückbaubarkeit: bewilligt, einfache Demontage möglich

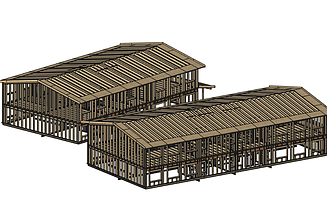

Nachhaltige Holzbauweise und Vorfertigung
Die beiden Gebäude wurden vollständig aus vorgefertigten Holzelementen erstellt. Vor Baubeginn wurde auf dem Grundstück das Betonfundament von einem externen Baumeister erstellt. Die gesamte Produktion erfolgte im Werkhof Lindau, wo sämtliche Wände, Decken und Konstruktionselemente präzise vorgefertigt und anschliessend auf die Baustelle transportiert wurden.
Insgesamt kamen 206 m3 Holz zum Einsatz, was einem Gewicht von rund 92.5 Tonnen entspricht (ausschliesslich Konstruktionsholz und Dreischichtplatten).
Die Wahl des Baustoffs Holz fiel bewusst:
- kurze Bauzeit
- nachhaltige Bauweise
- angenehmes Raumklima
- gute Voraussetzungen für Rückbau oder Umnutzung
Die Holzoberflächen bleiben unbehandelt und naturbelassen. Bei ausreichender Belüftung garantiert dies eine hohe Langlebigkeit der Konstruktion.
Flexibles Nutzungskonzept
Ein zentrales Merkmal des Projekts ist die Flexibilität der Grundrisse. Bestimmte Räume wurden so geplant, dass Trennwände bei Bedarf demontiert werden können. Dadurch ist eine spätere Umnutzung, beispielsweise als Kinderkrippe oder Kindertagesstätte, problemlos möglich.
Verwendete Materialien
- Konstruktionsholz & Dreischichtplatten: 206 m3 (92.5 t)
- Gipsfaserplatten: 42.5 t
- OSB-Platten: 5.5 t
- Weichfaserplatten: 17.9 t
- Dämmung: 290 m3
Die statischen Nachweise sowie sämtliche Berechnungen wurden durch einen externen Bauingenieur sowie einen Holzbauingenieur erbracht.
Bauablauf und Termine
- Start Planung: Ende Mai 2025
- Produktion Holzelemente: Ende Juli – Ende September 2025
- Aufrichten / Montage: 1. September – 23. September 2025
- Innenausbau: Mitte September – Anfang November 2025
Dank der hohen Vorfertigung konnten die Gebäude innerhalb kurzer Zeit erstellt und termingerecht fertiggestellt werden.
Betrieb und Nutzung
Der Betrieb der Notwohnungen ist auf eine enge Zusammenarbeit zwischen Betreuung und Bewohnenden ausgelegt. Zur Eröffnung nehmen zwei Mitarbeitende ihre Tätigkeit auf. Sie sind verantwortlich für:
- Bewirtschaftung der Anlage
- Empfang und Koordination
Haushalt und Verpflegung werden im Dialog mit den Bewohner:innen organisiert. Personen ohne Erwerbstätigkeit und Einkommen bezahlen keine Miete und erhalten Gutscheine für Lebensmittel.
Ab März 2026 werden die Neubauten 76 Menschen in Not ein sicheres und vorläufiges Zuhause bieten. STRABAG Holzbau ist stolz, Teil dieses Projektes gewesen zu sein.
